整条钛锆矿处理生产线总包交钥匙,还是分段自行采购拼装,还是核心环节总包加辅助自采?
钛锆矿处理生产线,是从原矿到钛精矿、锆精矿、金红石精矿、独居石精矿等多种产品的全流程系统。这不是买几台设备串起来那么简单,而是涉及洗矿脱泥、重选预富集、湿式磁选、烘干脱水、干式磁选、静电分选、产品配矿、尾矿处理、除尘环保等十几个环节的系统工程。生产线选对了,综合回收率高、产品指标稳定、运营效益好;选错了,各环节之间处理量不匹配、精矿品位不达标、反复改造的损失可能超过设备本身的价值。
一条完整的钛锆矿处理生产线,粗选段和精选段分工明确。粗选段的任务是用重选方法把重矿物从大量脉石中拎出来,将重矿物含量从百分之几提升到百分之四十五到五十五。精选段的任务是把混合精矿中的钛铁矿、锆英石、金红石、独居石逐一分开,产出各自合格精矿。两个段加起来,设备种类超过二十种,技术跨度从湿法重选到干法磁电选。生产线方案选型,本质上是在投资、回收率、产品方案、投产周期之间做权衡。
本文不站队任何方案,基于公开技术资料和实际选矿厂案例,帮你理清钛锆矿处理生产线的选型逻辑。
一个决策:钛锆矿处理生产线怎么建,总包交钥匙、分段自建还是混合模式
钛锆矿处理生产线建设,当前市场上有三条主流路线。
全流程总包交钥匙路线:由一家具备整线设计、设备制造、安装调试能力的工程公司整体承包,从原矿接到手开始,经过粗选段和精选段全部环节,到最终产出多种合格精矿,全程负责。最终交付一个完整的、能正常生产的选矿厂。
分段自行建设路线:业主自行完成工艺设计,分段招标采购设备,粗选段找重选设备厂,精选段找磁选和电选设备厂,自行组织安装调试,将各段拼成整条生产线。
核心段总包加辅助自采路线:将精选段(磁选加电选)技术门槛最高的环节打包给专业总包方,粗选段和辅助环节自行采购安装,兼顾技术保障和成本控制。
三条路线没有绝对对错。钛锆矿处理生产线的粗选段和精选段之间处理量差异巨大,粗选段处理原矿可能几百吨每小时,精选段处理混合精矿可能只有十几吨每小时。两段之间的设备规格、厂房布局、物料衔接必须精确计算。总包方案专业可靠但价格偏高,分段拼凑灵活自主但风险大。

方案A:全流程总包交钥匙生产线
这个方案怎么工作?
总包方接到项目后,第一步派技术团队到现场采集原矿样品,进行工艺矿物学分析和全流程选矿试验,确定最佳工艺路线和设备配置。第二步完成整线工艺设计,涵盖从原矿给料到多种精矿包装的全部环节。第三步完成全部设备选型和制造,粗选段和精选段设备统一设计标准、统一接口。第四步派驻安装团队到现场完成全部设备安装和管路铺设。第五步进行整线联动空载和带料调试,调整各环节操作参数直至达产达标。
整条生产线的典型配置如下。

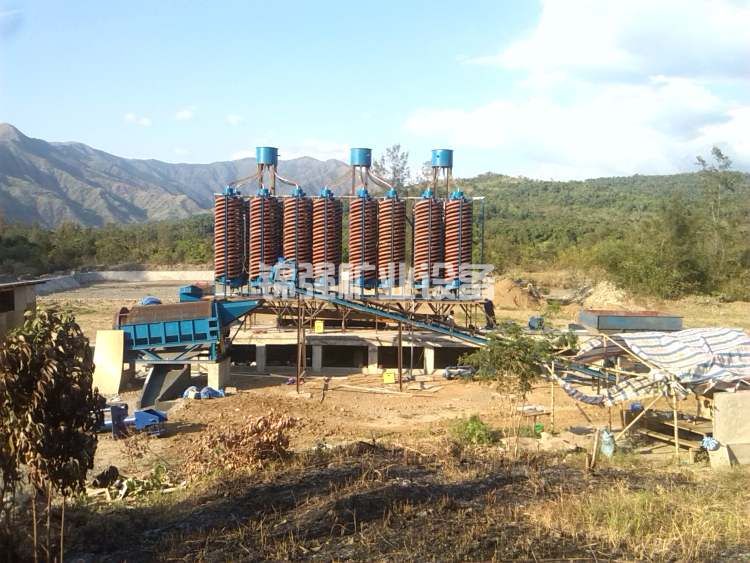

粗选段:原矿经筛分除杂、洗矿脱泥后进入螺旋溜槽组进行一粗一扫两段重选抛尾,粗精矿再经摇床精选,产出重矿物含量百分之四十五到五十五的混合精矿,尾矿排出。粗选段处理量大、设备简单、运行成本低,承担主要的抛尾任务。
精选段:混合精矿经湿式磁选(弱磁加中磁)先回收部分钛铁矿,非磁性物经烘干后进入干式磁选机组。弱磁选(磁场强度零点二到零点三五T)分离强磁性钛铁矿,强磁选(磁场强度一点零到一点四T)分离独居石、电气石等弱磁性矿物。非磁性产品进入高压静电分选机,金红石作为导体矿物抛离辊筒,锆英石作为非导体矿物被毛刷刷下。最终产出钛铁矿精矿(TiO2大于等于百分之五十二)、锆英石精矿(ZrO2大于等于百分之六十三到六十五)、金红石精矿(TiO2大于等于百分之七十五到九十)和独居石精矿等多种产品。
国外某滨海砂矿采用重选预富集、钛铁矿与非磁性矿物磁选分离、重选再富集、干式磁电选分离的全流程,获得钛品位大于百分之五十二的钛铁矿精矿、钛品位大于百分之七十五的金红石精矿、锆品位大于百分之六十三的锆英石精矿,钛回收率百分之八十一,锆回收率百分之七十四-4。
莫桑比克某锆钛矿采用重选、磁选和电选联合工艺,产出钛精矿TiO2含量百分之五十二点三九、回收率百分之七十九点零二,锆精矿ZrO2含量百分之六十点二零到六十五点零二、回收率百分之七十七点七一,金红石精矿TiO2含量百分之八十五点一零到九十点三二-11。
凯博矿产资源(广东)有限公司六十万吨每年锆钛矿分选及深加工项目,选矿工艺流程为螺旋溜槽、摇床重选、湿式磁选、干燥、干式磁选、电选、掺和、包装等工序,达产后年分离锆钛毛矿六十万吨、年产钛精矿十万吨、锆精矿十万吨-2。
优点
粗选段和精选段统一设计,处理能力逐级精确匹配,不存在粗选供不上精选或精选吃不下粗选的问题
总包方对整条生产线的最终产品指标负全责,投产达标有保障
业主省心省力,不需要组建专业选矿技术团队
安装调试周期短,能快速投产
出现问题由总包方统一协调解决,不存在各设备厂家互相推诿
缺点
总包价格通常比分段自行建设高出百分之二十到三十
业主对设备选型的掌控力较弱,品牌选择受限
后续备件供应依赖总包方,配件价格可能偏高
适用场景
适合初次涉足钛锆选矿、没有专业技术团队的投资方。项目规模较大、工期紧张、对投产时间有严格要求的项目。海外项目因当地技术力量薄弱,普遍采用总包模式。凯博资源广东项目、大型海外锆钛矿项目多采用此模式。
投资区间
以年处理原矿三十到六十万吨规模估算:整线投资约三千到八千万元。包含选矿试验、整线工艺设计、全部设备制造供货、安装调试、操作培训等全部费用。
方案B:分段自行建设生产线
这个方案怎么工作?
业主自行组建选矿技术团队,或聘请设计院完成整线工艺设计。然后分段招标:粗选段采购螺旋溜槽、摇床、洗矿机、振动筛,湿式磁选段采购湿式磁选机,烘干段采购烘干机,干式磁选段采购弱磁选机和强磁选机,静电分选段采购高压电选机。各段设备到货后,业主自行组织安装调试。
国内有选矿厂采用此模式,自行采购各段设备并完成安装调试。
优点
设备采购成本低于总包模式,可节省百分之二十到三十
业主可自主选择各段最优设备品牌
备件采购灵活,可直接与各设备厂家建立供应渠道
培养自有技术团队,长期运营有保障

缺点
粗选段和精选段之间的处理量匹配需要自行精确计算,一旦偏差会导致整线效率下降
各段设备接口自行协调,容易出现衔接问题
设备故障时各厂家互相推诿,协调难度大
安装调试周期长,投产时间不可控
需要对钛锆选矿全流程有深入理解
适用场景
适合有成熟选矿技术团队、熟悉钛锆选矿全流程的企业。已有选矿厂运营经验、有足够时间和精力协调各环节的业主。
投资区间
以年处理原矿三十到六十万吨规模估算:整线投资约二千四百到六千四百万元。
方案C:核心段总包加辅助自采生产线
这个方案怎么工作?
这是一种折中路线。业主将精选段(烘干、干式磁选、静电分选)技术门槛最高的环节打包给专业总包方,由总包方负责从混合精矿烘干到产出多种合格精矿的全套设备配置和调试。而粗选段(洗矿、脱泥、螺旋溜槽、摇床)和辅助环节(尾矿处理、除尘系统)由业主自行采购安装。
某项目采用此模式:精选段由专业厂家整体承包,从混合精矿烘干到产出锆英石、钛铁矿、金红石三种精矿,总包方负责全流程设备配置和调试。粗选段和尾矿处理由业主自行采购。整线投产顺利,核心指标达到设计标准。
优点
兼顾技术可靠性和成本控制
精选段由专业团队负责,指标有保障
粗选段灵活采购,可节省投资
业主对整线仍有较强掌控力
缺点
需要清晰界定总包和自采的界面划分
总包段和自采段的衔接需要业主自行协调
对业主的技术管理能力有一定要求
适用场景
适合有一定技术基础但精选段经验不足的业主。粗选段重选工艺相对成熟可自采,精选段磁电选技术门槛高适合总包。中等规模项目、预算适中的选厂。
方案对比:八个维度看清楚
| 对比维度 | 方案A:全流程总包 | 方案B:分段自建 | 方案C:混合模式 |
|---|---|---|---|
| 总投资 | 三千到八千万 | 二千四百到六千四百万 | 二千六百到七千万 |
| 投资差异 | 基准 | 节省百分之二十到三十 | 节省百分之十到二十 |
| 投产周期 | 十到十八个月 | 十八到三十个月 | 十四到二十二个月 |
| 技术风险 | 低,总包方全程负责 | 高,业主自行把控 | 中等 |
| 设备选型自由度 | 低 | 高 | 中等 |
| 粗选精选匹配度 | 高,专业设计 | 需业主自行核算 | 需业主协调界面 |
| 协调难度 | 低 | 高 | 中等 |
| 业主技术团队要求 | 低 | 高 | 中等 |
怎么选?三个场景对应三条路
场景一:初次涉足钛锆选矿、无专业技术团队、追求快速投产
选方案A。全流程总包交钥匙是最稳妥的选择。钛锆矿处理生产线粗选段和精选段处理量差异大,中间衔接复杂,专业总包方有成熟的设计经验。虽然多花百分之二十到三十的投资,但投产快一到两年,早产出的精矿价值远超多花的钱。凯博资源广东六十万吨项目和海外大型锆钛矿项目普遍采用此模式。
场景二:有成熟技术团队、熟悉钛锆选矿全流程、追求长期成本最优
选方案B。分段自建虽然前期协调工作量大,但设备采购成本低、备件渠道畅通、后续维护自主可控。适合大型矿业集团或有多年选矿运营经验的企业。前提是技术团队必须足够专业,能独立完成全流程设计和调试。
场景三:有一定技术基础、精选段经验不足、预算适中
选方案C。混合模式是最具性价比的选择。把精选段磁电选技术门槛高的环节打包给专业总包方,把粗选段重选环节自采自建。既保证了核心指标,又节省了投资。

决策树
| 判断条件 | 推荐方案 |
|---|---|
| 初次投资钛锆矿,无专业技术团队,要求快速投产 | 推荐方案A(全流程总包) |
| 有成熟选矿团队,追求长期成本最优,时间充裕 | 推荐方案B(分段自建) |
| 有一定经验,精选段需专业支持,预算适中 | 推荐方案C(混合模式) |
| 海外项目,当地技术力量薄弱 | 推荐方案A(全流程总包) |
| 规模特大(年处理六十万吨以上),产品种类多 | 推荐方案A(全流程总包) |
钛锆矿处理生产线从粗选到精选,处理量从几百吨每小时骤降到十几吨每小时。粗选段一台螺旋溜槽堵了,整条精选段都得停工。精选段一台电选机参数调不准,三种精矿谁也分不开。整条线任何一个环节出问题,都可能导致全线停产。全流程总包多花的一千万,买的是系统匹配的确定性和快速投产的时间保障。贵的不一定就好,便宜的不一定就省。没有最好的方案,只有最适合你团队实力和项目规模的生产线建设方案。
建生产线之前做三件事:第一,把原矿做完整的工艺矿物学分析,搞清楚矿物组成、嵌布粒度、各矿物含量比例;第二,做全流程选矿试验,验证粗选回收率、精选分离效果和各产品指标;第三,核算不同建设方案的投资回收期,综合比较后再拍板。
你的情况特殊,建议委托专业选矿设计院做全流程可行性研究和生产线方案设计,再进行总包或自建的最终决策。
